Zonnepark Sas van Gent

Vattenfall ontwikkelt Zonnepark Sas van Gent. Dit park komt ten westen van het kanaal van Gent naar Terneuzen en grenst aan de Tweekwartweg en de Driekwartweg. Van de 16 hectare grond in de Papeschorpolder is 12 hectare bestemd voor zonnepanelen en 4 hectare voor landschappelijke inpassing. De beoogde locatie grenst aan de Tweekwartweg en de dijk.

Samen ontwerpen en meedelen

In juli 2020 diende Vattenfall de vergunningsaanvraag in bij de gemeente Terneuzen. Op woensdag 9 september vond de bewonersbijeenkomst plaats voor Sas van Gent. Tijdens deze avond was er de gelegenheid om kennis te maken met Vattenfall en vragen te stellen. Het plan heeft ter inzage gelegen en in 2020 verleende de gemeente de vergunning voor de bouw van het zonnepark. In november 2022 nam Vattenfall het definitieve investeringsbesluit voor de bouw van het zonnepark.

Oprichting klankbordgroep

Vattenfall heeft in overleg met een speciaal hiervoor opgerichte klankbordgroep het ontwerp voor het zonnepark gemaakt. De klankbordgroep bestaat onder andere uit de Stadsraad van Sas van Gent, omwonenden, diverse omliggende bedrijven en natuurorganisaties, zoals Staatsbosbeheer. Vanuit hun expertise of belang hebben leden van de klankbordgroep tijdens vier bijeenkomsten hun input en visie op het plan gegeven. Waar mogelijk heeft Vattenfall het ontwerp daarop aangepast. De locatie past binnen het beleid van de gemeente Terneuzen.

Jaarlijkse bijdrage gemeentelijk fonds

Vattenfall vindt het belangrijk dat Sas van Gent kan meedelen in de opbrengst van het zonnepark. Daarom leveren we een financiële bijdrage aan een fonds van de gemeente Terneuzen. Het vermogen uit het fonds wordt ingezet om Sas van Gent te verduurzamen, te vergroenen en de ruimtelijke kwaliteit te verbeteren. Denk ​bijvoorbeeld aan betere isolatie van kerken of het plaatsen van zonnepanelen. Dit hangt af van de initiatieven die vanuit de gemeenschap ingediend worden.

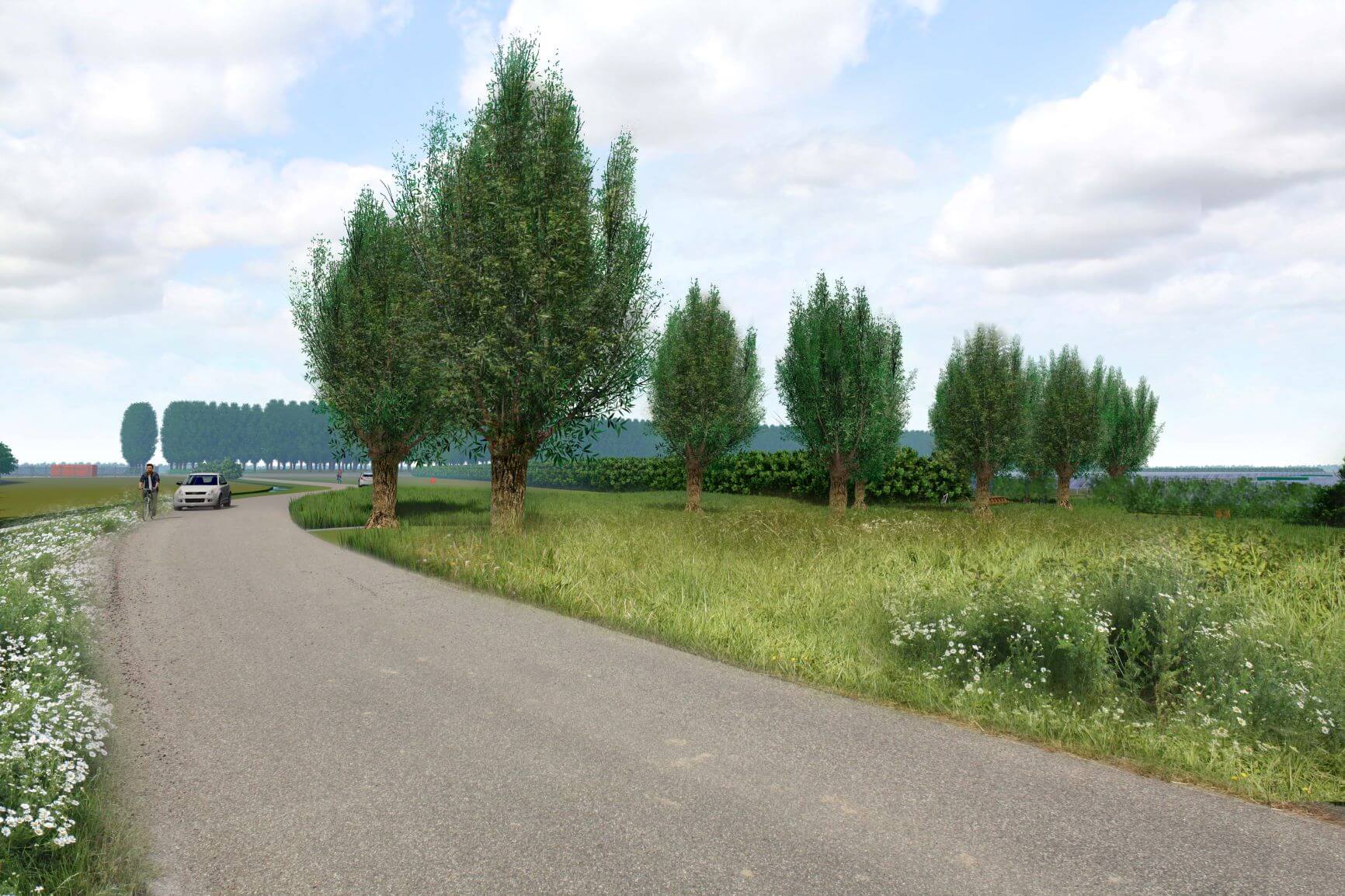

Zo komt het zonnepark eruit te zien

Bij het zonnepark komt er aan de kant van de Tweekwartweg – en langs de landelijke fietsroute (FL30) – een informatie- en rustpunt voor recreatieve fietsers. Daar leggen we een bloemenveld aan en creëren we een groene, parkachtige zone met planten, bomen en bankjes. Hier installeren we ook een oplaadpunt voor elektrische fietsen.

Bekijk de inrichtingstekening

Zonnepark Sas van Gent

Overzicht

Locatie Grenzend aan industrieterrein Sas van Gent-Noord, tussen de Tweekwartweg en Driekwartweg.
Vermogen 19 megawatt
Hoogte Maximaal drie meter
Oppervlakte 16 hectare

Zonnepark Sas van Gent

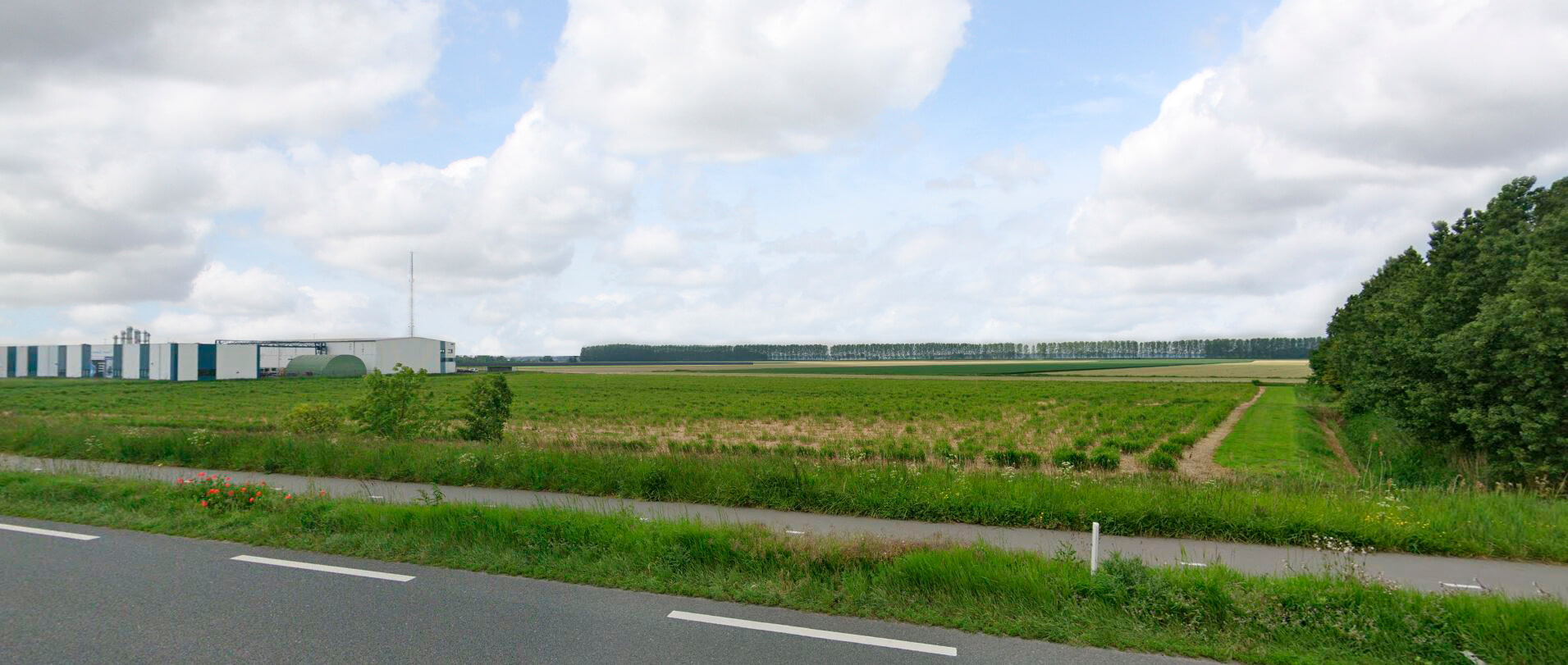

Locatie van Zonnepark Sas van Gent gezien vanaf de N252

Planning

  1. 2019-2020: Verkenning

    In deze periode voerden we verschillende gesprekken met stakeholders. Denk aan de gemeente, provincie, klankbordgroep, bedrijven en de netbeheerder Enduris. In overleg met de klankbordgroep maakten we een ontwerp voor Zonnepark Sas van Gent.

  2. 2020: Aanvraag vergunning en subsidie SDE++

    In juli 2020 hebben wij een vergunningsaanvraag ingediend bij de gemeente. Het ontwerpbesluit van de vergunning lag voor een periode van zes weken ter inzage. Gedurende die periode kon iedereen op het plan reageren en eventueel een zienswijze indienen. Vervolgens is de vergunning verleend. In november 2020 is de subsidie Stimulering Duurzame Energieproductie (SDE++) toegekend.

  3. December 2025: Start bouw zonneweide

    De bouw van zonnepark Sas van Gent zou oorspronkelijk in juni 2025 beginnen, maar liep vertraging op. Op het terrein vond een ecoloog namelijk meerdere vogelnesten, waardoor de start werd uitgesteld. Toen de vogels waren uitgevlogen ontstond er een probleem met de levering van een essentieel onderdeel van de installatie. Pas in december 2025 konden we daadwerkelijk beginnen met bouwen.

  4. Medio 2026: Zonnepark operationeel

    Zonnepark Sas van Gent is sinds eind maart 2026 aangesloten op het landelijke elektriciteitsnet en inmiddels wordt de eerste stroom geleverd.

  5. Zomer 2026: Landelijke inpassing

    Rond de zomer van 2026 starten we met het landelijke inpassingsproces, dat naar verwachting zo’n maand zal duren. Binnen het gebied is 4 van de 16 hectare gereserveerd voor landelijke inpassing. Naar verwachting zal het zonnepark na de zomer van 2026 officieel geopend worden.

Veelgestelde vragen over het zonnepark

Waarom is dit een geschikte locatie voor het zonnepark?

In 2018 en 2019 zijn gesprekken gevoerd met de provincie Zeeland en gemeente Terneuzen over mogelijke locaties. De huidige locatie past binnen het provinciaal én gemeentelijk beleid en het zonnepark grenst aan een bedrijventerrein. Er zijn geen beschermde plant- en diersoorten in de omgeving te vinden. Daarnaast biedt het zonnepark meerwaarde voor de biodiversiteit.

Zijn de zonnepanelen zichtbaar vanaf de weg?

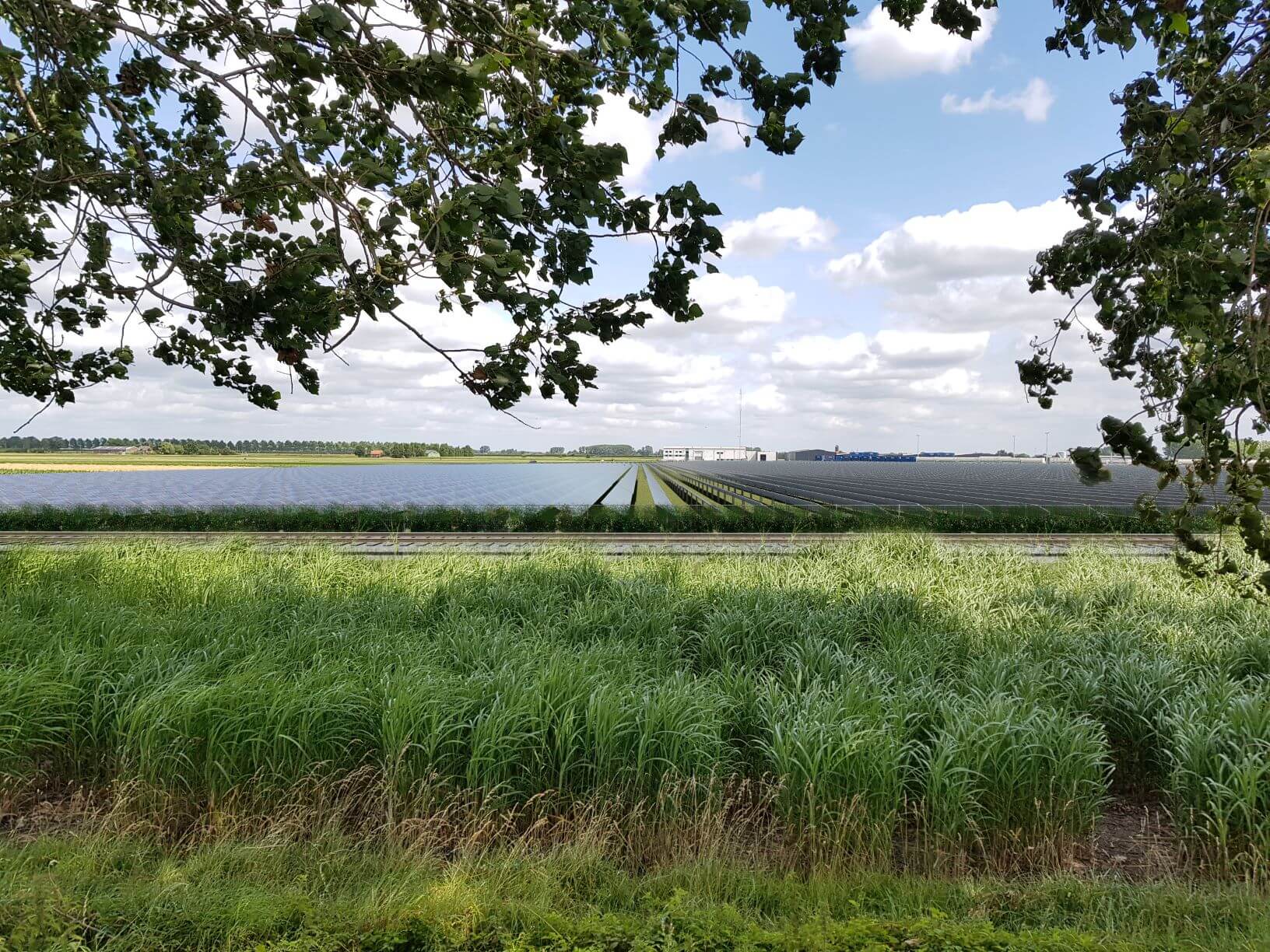

De zonnepanelen zijn zo goed mogelijk ingepast in het landschap door het beplantingsplan dat Vattenfall in overleg met de klankbordgroep heeft gemaakt. Vanaf de Tweekwartweg, waar ook het informatiepunt en de groene zone komen, zijn de zonnepanelen nauwelijks zichtbaar. Op een aantal plekken  is een doorkijk gecreëerd. Vanaf de Staats-Spaanse Linie zijn de zonnepanelen alleen te zien wanneer je op de dijk staat.

Vanaf de provinciale weg langs het kanaal is zijn de panelen niet of nauwelijks te zien.

Wat is de levensduur van het zonnepark?

Zonnepark Sas van Gent gaat 25 tot 30 jaar mee. Om ervoor te zorgen dat de zonnepanelen zo lang mogelijk meegaan, voeren we regelmatig onderhoud uit. Na deze periode krijgt de locatie weer een agrarische functie.

Waarom bouwt Vattenfall dit zonnepark?

Vattenfall zet zich als bedrijf in voor een toekomst waarin we voor onze energie minder afhankelijk zijn van het gebruik van fossiele brandstoffen. Eén van de manieren om dit te bereiken is door meer hernieuwbare energie op te wekken. Daarom investeren we onder andere in de opwek van zonnestroom.

Ontdek wat ons bedrijfsbrede plan is om onze afhankelijkheid van fossiele brandstoffen zoveel mogelijk af te bouwen. Lees ook meer over onze klimaatambitie.

Heeft Vattenfall ervaring met het bouwen van zonneparken?

In de afgelopen jaren installeerden we in ons land duizenden zonnepanelen. Dit doen we in Nederland maar ook in de rest van Europa.

Op welke manier houdt Vattenfall rekening met de omgeving?

Voldoende draagvlak is voor ons essentieel. Daarom betrekken we de omgeving in een vroeg stadium bij onze plannen en passen waar nodig onze plannen aan. Bij de ontwikkeling van Zonnepark Hoofddorp A5 houden wij rekening met de uitgangspunten uit de Gedragscode Zon op Land (pdf) van brancheorganisatie Holland Solar. In deze code staan richtlijnen voor onder meer de inpassing in de omgeving en de participatie van omwonenden en andere belanghebbenden.

Wanneer start de bouw en hoe lang gaat dat duren?

In juni 2025 zou de bouw eigenlijk van start gaan, maar dit is vertraagd. Een ecoloog trof namelijk op het terrein meerdere vogelnesten met vogels aan. Inmiddels hebben de vogels het nest verlaten. Helaas zijn er op dit moment ook problemen met de levering van een belangrijk onderdeel van de constructie. Hierdoor kan de bouw alsnog niet van start kan gaan. We verwachten alle onderdelen eind november 2025 te ontvangen, waarna in december 2025 gestart kan worden met heien. De bouw van het zonnepark is naar verwachting gereed in het tweede kwartaal van 2026.

Op welke manier profiteert de omgeving van het zonnepark?

Vattenfall vindt het belangrijk dat Sas van Gent kan meedelen in de opbrengst van het zonnepark. Daarom leveren we een financiële bijdrage aan een fonds van de gemeente Terneuzen. Het vermogen uit het fonds wordt ingezet om Sas van Gent te verduurzamen, te vergroenen en de ruimtelijke kwaliteit te verbeteren. Denk aan betere isolatie van kerken, het plaatsen van zonnepanelen of het financieren van een waterpomp.

Meer informatie

Blijf op de hoogte over dit zonnepark

Blijf op de hoogte van Zonnepark Sas van Gent en schrijf je in op de nieuwsbrief. Je ontvangt zo'n vier keer per jaar een update.
