Werkzaamheden aan warmtecentrale De Sleutel

Vattenfall bouwt warmtecentrale De Sleutel om havenwarmte uit de Rotterdamse haven te leveren aan het warmtenet in de regio Leiden. Naar verwachting bereikt de eerste havenwarmte Leiden in de zomer van 2028. Hieronder vindt u de laatste ontwikkelingen.

Garantie op warmte

Warmtecentrale De Sleutel bestaat uit een warmteoverdrachtstation (WOS), een piek- en backup-installatie (P&BU) en een warmteopslagtank. Het WOS zorgt ervoor dat we warmte uit de WarmtelinQ-leiding kunnen leveren aan het Leidse warmtenet. Met de P&BU kunnen we de levering van warmte garanderen bij hoge vraag (piek) of bij storingen en onderhoud (back-up). En de warmteopslagtank slaat warmte tijdelijk op, zodat we deze kunnen gebruiken bij een piek in de vraag. Deze tank wordt ongeveer 35 meter hoog en heeft een diameter van 15 meter.

De warmtecentrale komt langs de snelweg A44, op de kruising met de N206 naast het Leiden Bio Science Park. De bouw vindt plaats van november 2024 tot de zomer van 2026. De verwachting is dat de bouw van het WOS op de Vondelingenplaat duurt van eind 2025 tot eind 2026.

Ook op de Vondelingenplaat, in de Rotterdamse haven ten oosten van de Botlek, komt een WOS. Dit station vormt de schakel tussen het bestaande warmtenet in Rotterdam en de WarmtelinQ-leiding. In het WOS wordt water via warmtewisselaars opgewarmd met havenwarmte. Dit verwarmde water wordt vervolgens door de WarmtelinQ-leiding naar Leiden gepompt. Hier wordt het via het WOS van de warmtecentrale in Leiden overgedragen aan het Leidse warmtenet.

Het laatste nieuws

Ketels zijn geplaatst in warmtecentrale

Warmteketels

24 november 2025

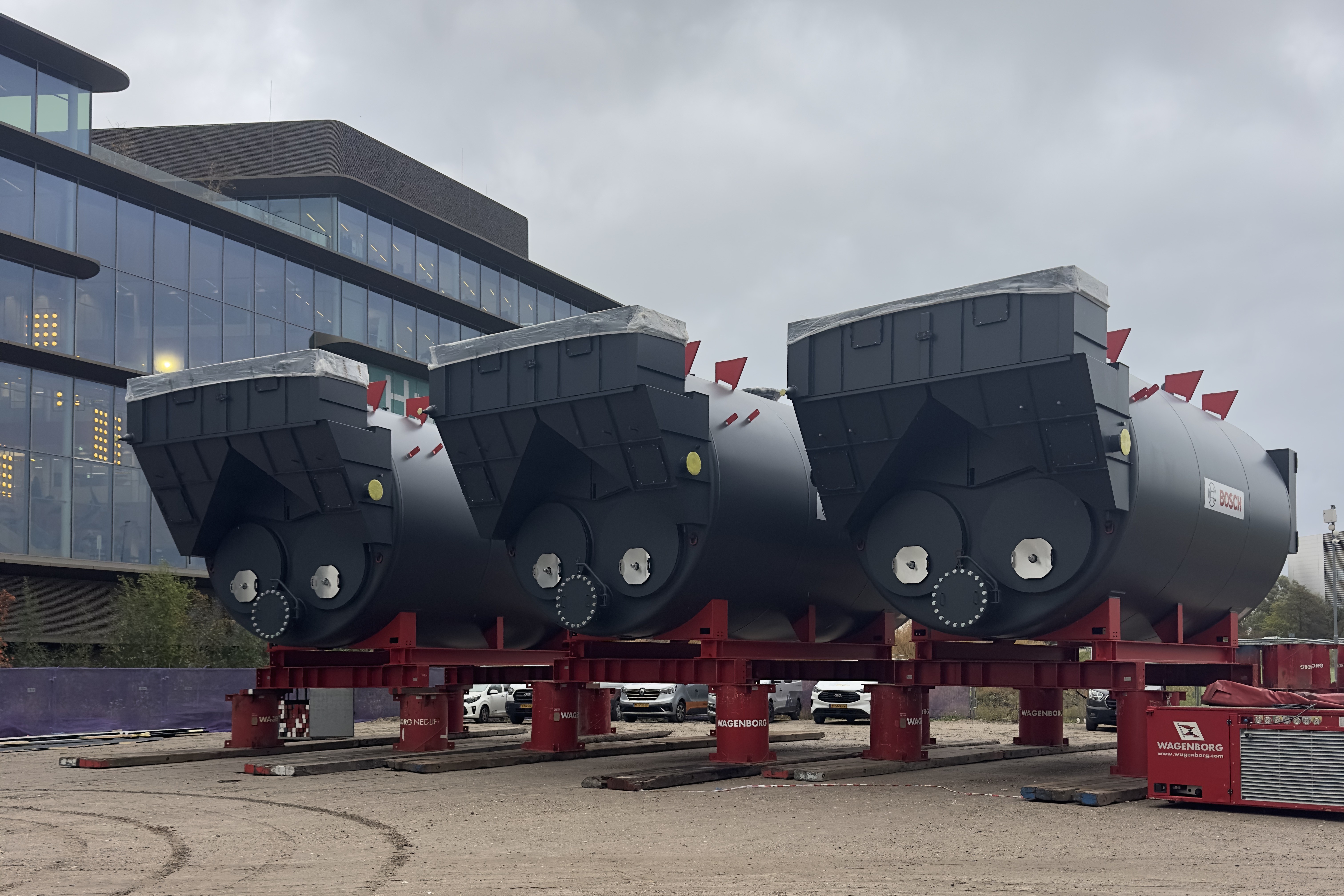

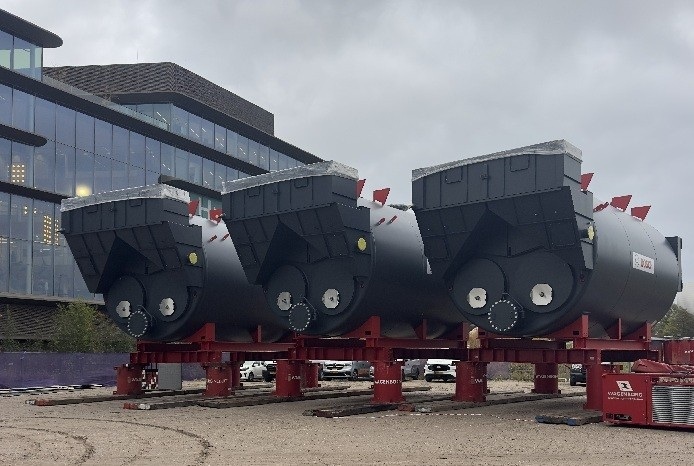

In het P&BU-gebouw zijn drie warmteketels van elk 90 ton geplaatst en geïnstalleerd. Ze werden per schip naar Katwijk gebracht en met een kraan en elektrische kar op hun plek gezet. De installatie verliep volgens planning: levering in één dag, plaatsing binnen vier dagen. De ketels zorgen straks voor extra warmte bij een piekvraag of storing, waardoor de betrouwbaarheid van levering van stadswarmte in de regio Leiden gewaarborgd blijft.

Bouw warmteoverdracht -station

Warmteoverdrachtstation

24 november 2025

Op de Vondelingenplaat in Rotterdam wordt hard gewerkt aan het nieuwe warmteoverdrachtstation (WOS). In oktober en begin november zijn alle 59 funderingspalen geboord. Begin 2026 start het storten van beton, de vloeren en de funderingen, waarmee het gebouw verder vorm krijgt. Het gebouw zal naar verwachting eind augustus 2026 gereed zijn, waarna de installaties binnen worden geplaatst.

Bouw warmteopslagtank in Leiden gestart

Warmteopslagtank

24 september 2025

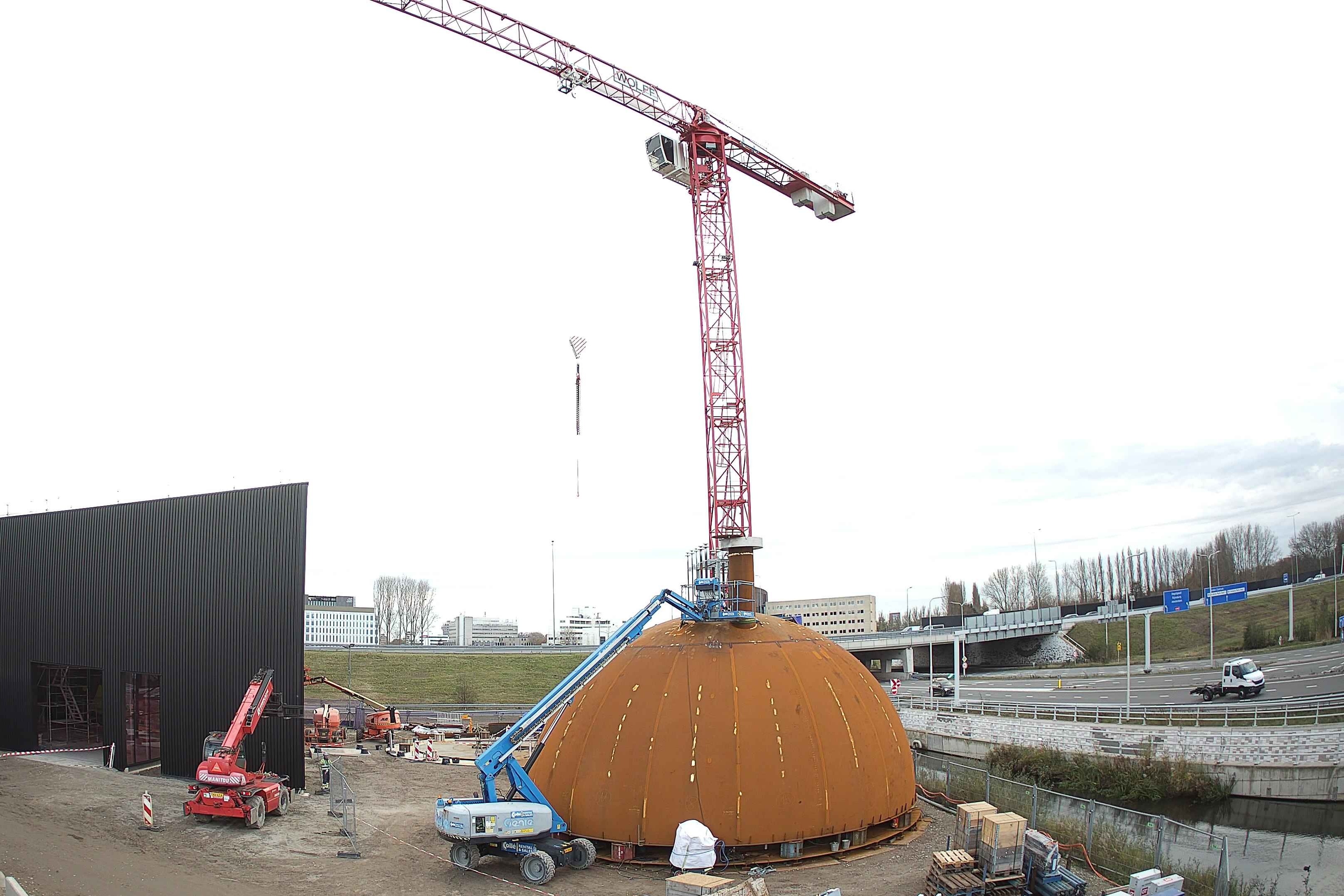

Vrijdag 19 september 2025 zijn we gestart met de bouw van de warmteopslagtank. Deze goed geïsoleerde watertank slaat warmte tijdelijk op om dit tijdens piekmomenten te kunnen gebruiken. Zo blijft het warmtenet in balans: we kunnen warmte blijven leveren tijdens pieken in de vraag én voorkomen dat er warmte verloren gaat. De warmteopslagtank wordt ongeveer 35 meter hoog en heeft een diameter van 15 meter. In maart 2026 verwachten we het hoogste punt te bereiken – een mooie mijlpaal in de bouw.

Bekijk hier het overzicht van eerdere werkzaamheden.

Nieuwe warmtebron

In Leiden, Oegstgeest en Leiderdorp bevindt zich een van de (stads)warmtenetten van Vattenfall. Hier zijn ongeveer 9.500 woningen en 200 grootverbruikers op aangesloten. De STEG-centrale in het centrum van Leiden levert nu de warmte voor dit warmtenet. Deze centrale wekt elektriciteit op met aardgas. Hierbij wordt ook stoom afgetapt (aftapwarmte) voor het Leidse warmtenet.

In de toekomst wil Vattenfall steeds minder afhankelijk worden van fossiele brandstoffen, zoals aardgas. Voor het warmtenet in Leiden maken we een tussenstap door havenwarmte uit de Rotterdamse haven te gebruiken. Deze warmte zou anders verloren gaan en is een betere keuze dan de aftapwarmte uit de STEG-centrale. De P&BU zelf draait eerst nog op aardgas, maar is zo ontworpen dat deze in de toekomst relatief eenvoudig omgebouwd kan worden naar andere brandstoffen, zoals waterstof.

Hier gaan we aan het werk

Planning

De bouw van de warmtecentrale is in volle gang. Onze planning is als volgt:

  1. December 2024 - zomer 2026 | Bouw warmtecentrale De Sleutel in Leiden

    We bouwen het WOS, de P&BU en de warmteopslagtank in Leiden Ook kappen we de bomen op de Kop van Leeuwenhoek. Het fietspad langs de Plesmanlaan gaat in 2025 een aantal weken dicht. Fietsers kunnen via een omleiding over het universiteitsterrein op de plaats van bestemming komen.

  2. Juli 2025 – medio 2028 | Aanleg WarmtelinQ tussen Rijswijk en Leiden

    Gasunie verlengt WarmtelinQ door een nieuwe verbinding te maken tussen Rijswijk en Leiden

  3. Eind 2025 - zomer 2026 | Bouw WOS op de Vondelingenplaat in Rotterdam

    We bouwen het WOS op de Vondelingenplaat in de Rotterdamse haven. Deze vormt de schakel tussen het Rotterdamse warmtenet en de WarmtelinQ-leiding.

  4. Zomer 2027 | Aanleg warmteleidingen tussen warmtecentrale De Sleutel en Plesmanlaan

    We leggen nieuwe warmteleidingen aan die de warmtecentrale en het bestaande (stads)warmtenet in Leiden met elkaar verbinden.

  5. Juli 2027 | Warmtecentrale De Sleutel in gebruik en WarmtelinQ verlengd

    De eerste havenwarmte uit de Rotterdamse haven kan naar Leiden worden vervoerd.

Informatie tijdens de werkzaamheden

Vattenfall informeert omwonenden, ondernemers en andere belanghebbenden regelmatig over de voortgang van het project. Dit doen we onder meer via deze website. Daarnaast delen we regelmatig updates over de bouw met omliggende bedrijven. Ook verstuurt het Leiden Bio Science Park een nieuwsbrief over alle bouwwerkzaamheden en hinder op het park. U kunt zich hier aanmelden voor deze nieuwsbrief. Heeft u een vraag? Kijk dan hieronder bij de veelgestelde vragen. Staat uw vraag er niet bij? Neem dan contact met ons op via warmtecentraledesleutel@vattenfall.nl.

Algemene vragen

Waarom is het nodig om in Leiden een warmtecentrale te bouwen?

In de toekomst wil Vattenfall steeds minder afhankelijk worden van fossiele brandstoffen, zoals aardgas. Voor het warmtenet in Leiden maken we een tussenstap door havenwarmte uit de Rotterdamse haven te gebruiken. Deze warmte zou anders verloren gaan. Ook is het een betere keuze dan de aftapwarmte uit de STEG-centrale die we nu voor het warmtenet gebruiken.

Vragen over havenwarmte

Wat is havenwarmte?

Havenwarmte is warmte uit de Rotterdamse haven, bestaande uit aftapwarmte en restwarmte. Restwarmte is de warmte die vrijkomt uit (industriële) processen die niet opnieuw in het proces wordt gebruikt. De aftapwarmte is afkomstig van afvalverbranding.

Waar komt de havenwarmte uit de Rotterdamse haven vandaan?

De havenwarmte uit de Rotterdamse haven is afkomstig van de industriële processen van Shell in Pernis en afvalwerker AVR in de Botlek.

Is restwarmte een duurzame bron van energie?

De STEG-centrale in het centrum van Leiden levert nu de warmte voor het Leidse (stads)warmtenet. Deze centrale wekt elektriciteit op met aardgas. Hierbij wordt ook stoom afgetapt (aftapwarmte) voor het Leidse stadswarmtenet. Door havenwarmte uit de Rotterdamse haven te gebruiken, willen steeds minder afhankelijk worden van fossiele brandstoffen, zoals aardgas. Deze warmte zou anders verloren gaan en is een betere keuze dan de aftapwarmte uit de STEG-centrale. De P&BU zelf draait eerst nog op aardgas, maar is zo ontworpen dat deze in de toekomst relatief eenvoudig omgebouwd kan worden naar andere brandstoffen, zoals waterstof. Het nationale waterstofnetwerk van Gasunie dat ook in de buurt van Leiden komt, zou deze waterstof op termijn kunnen leveren.

Vragen over stadsverwarming

Wat is stadsverwarming?

Bij stadsverwarming gebruiken we verschillende bronnen om water te verwarmen. Dit warm water gaat via ondergrondse leidingen (het stadswarmtenet) naar je huis of bedrijf. Die verwarm je zo zonder gebruik te maken van een HR-gasketel.

Wat is WarmtelinQ?

WarmtelinQ is een ondergrondse warmtetransportleiding van Gasunie waarmee warmte uit de Rotterdamse haven kan worden gebruikt om huizen en bedrijven in Zuid-Holland te verwarmen. De leiding loopt van de Rotterdamse haven via Vlaardingen naar Den Haag. Lees meer op de website van WarmtelinQ.

Vragen over werkzaamheden

Wat merk ik van de werkzaamheden in Leiden?

Gebouwen in de buurt van het bouwterrein kunnen soms trillingen voelen in de grond door de bouw van de warmtecentrale. Vattenfall en aannemer Croonwolter&dros proberen dit zo veel mogelijk te beperken. De funderingen van de warmtecentrale worden zoveel mogelijk trillingvrij gebouwd door de palen te boren in plaats van te heien. Ook is er vooraf trillingsonderzoek gedaan en zijn er trillingsmeters bij bedrijven in de buurt geplaatst om de trillingen tijdens het bouwproces te monitoren.

Kan ik mijn bestemming in Leiden bereiken tijdens de werkzaamheden?

Ja, alle gebouwen in de buurt van de bouwlocatie blijven bereikbaar tijdens het uitvoeren van de werkzaamheden. Wel gaat het fietspad langs de Plesmanlaan in 2026 voor 6 maanden dicht. Fietsers kunnen via een omleiding over het universiteitsterrein op de plaats van bestemming komen. Ook gaat in 2026 een gedeelte van de Plesmanlaan 2 nachten dicht, met uitzondering voor bestemmingsverkeer voor het ziekenhuis en de universiteit.

Beperkt de grote warmteopslagtank in Leiden het uitzicht van mijn bedrijf?

De warmteopslagtank wordt 35 meter hoog en heeft een diameter van 15 meter. De opslagtank wordt op de kruising van de A44 en N206 geplaatst. Zo beperkt de tank niet het uitzicht van de omliggende bedrijven op het Leiden Bio Science Park.

Hoe neem ik contact met jullie op?

Heeft u vragen, ideeën of zorgen over het project? Neem dan contact met ons op via warmtecentraledesleutel@vattenfall.nl.
