Twee jaar bouwen

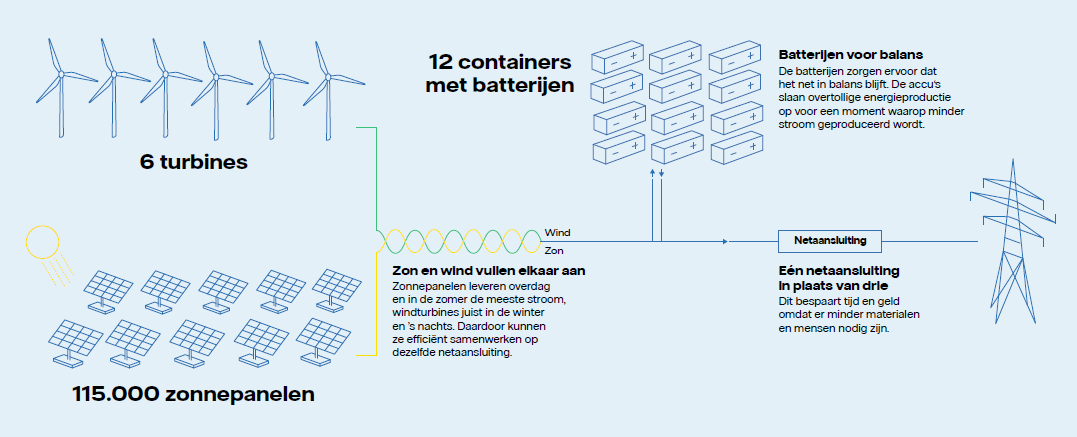

De bouw van de zes windmolens startte in februari 2020 en nam zo’n twee maanden in beslag. Voorafgaand werden de fundaties gerealiseerd. In mei van dat jaar werden de eerste palen voor de zonnepanelen in de grond geslagen, gevolgd door de assemblage van de eerste panelen. In september 2021 waren alle 115.000 zonnepanelen gemonteerd. Daarna volgde een uitgebreide testperiode. Begin 2022 werd de zesde en laatste windmolen geplaatst.
Officiële opening
Op dinsdag 22 maart 2022 is Energiepark Haringvliet Zuid officieel geopend. In de ochtend vond een kennissessie plaats waar betrokkenen en geïnteresseerden uit de sector in gesprek konden gaan met de gemeente, de netbeheerder en Vattenfall. In de middag werd het energiepark feestelijk geopend met een hapje en een drankje.
